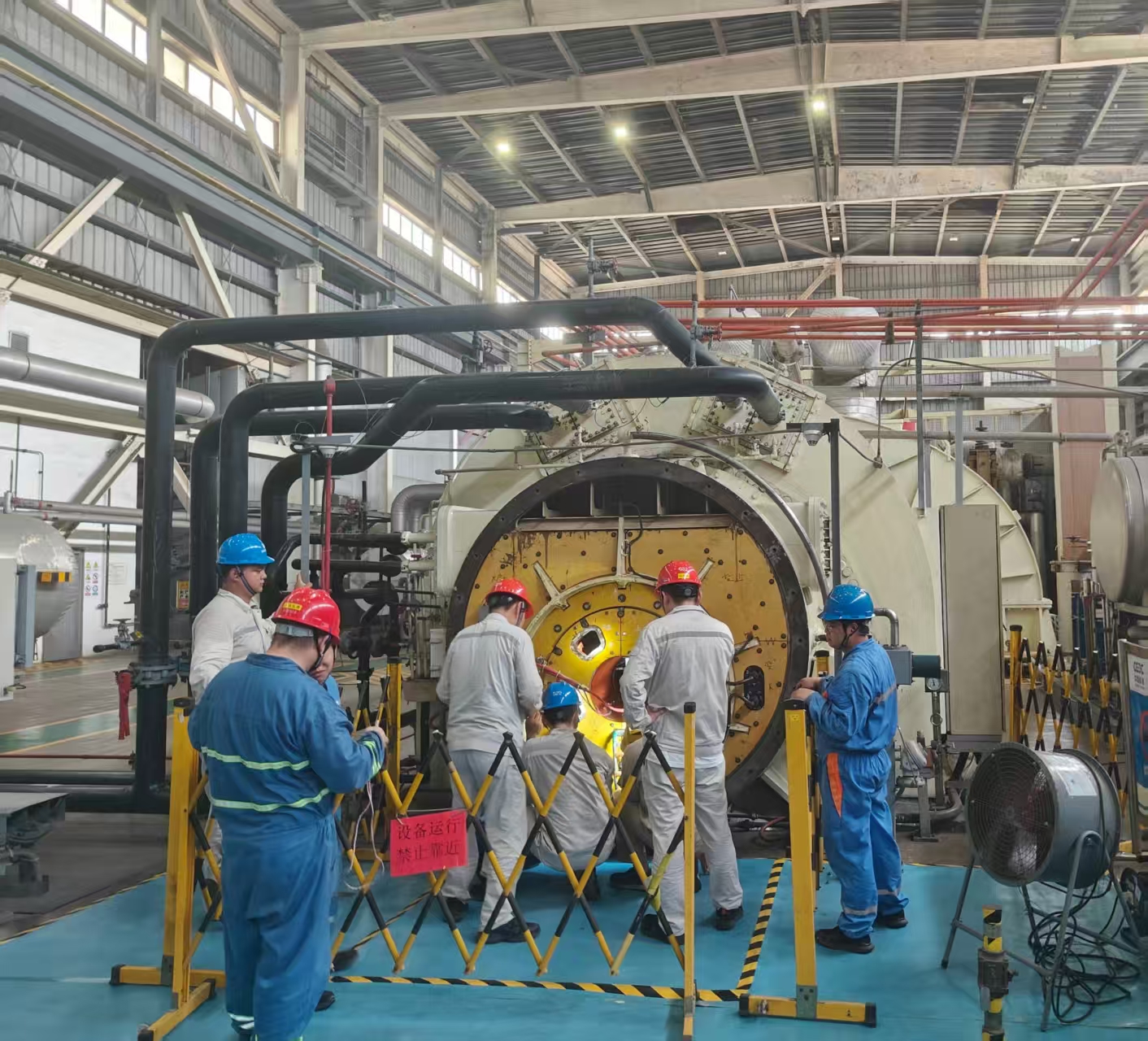

8月19日凌晨至夜间,经过20小时紧张作业,闽投湄洲湾发电公司高效完成#1机组动平衡调整检修,成功消除机组振动隐患,并提前实现并网发电,这是湄洲湾电厂一期BOT项目移交后迎来的首次重大设备抢修挑战。
8月14日,受福建电网区外故障冲击,#1机组励磁系统出现剧烈波动,发电机侧轴承(#5、#6瓦)振动值急剧上升并持续高位运行,#5瓦最高振动达159μm,#6瓦达140μm,远超基准值且逼近停机阈值。面对突发隐情,公司迅速启动应急预案,由发电部、设备部、生产技术部、安全环保部组成的联合攻坚队,研究制定运行和检修作业方案。
待准备就绪,公司果断向省调申请停机检修,于19日零时进入紧张攻坚战。面对仅有的24小时检修窗口期,技术团队争分夺秒,依据停机降速过程中采集的频谱数据,精准计算出配重块的位置与重量。针对期间发现的#3、#4瓦两路顶轴油油路存在断油隐患,连夜论证应对方案,迅速制定预案,成功规避电动盘车无法启动可能导致的大轴弯曲及设备损坏风险。
到19日下午,完成全部配重安装及数据校验,并实现一次冲转试验成功。当夜机组顺利启动并网,#5、#6瓦振动值分别稳定在74.5μm和98μm安全区间,较计划提前近3小时恢复供电,充分展现了公司精准、高效的应急抢险能力。
